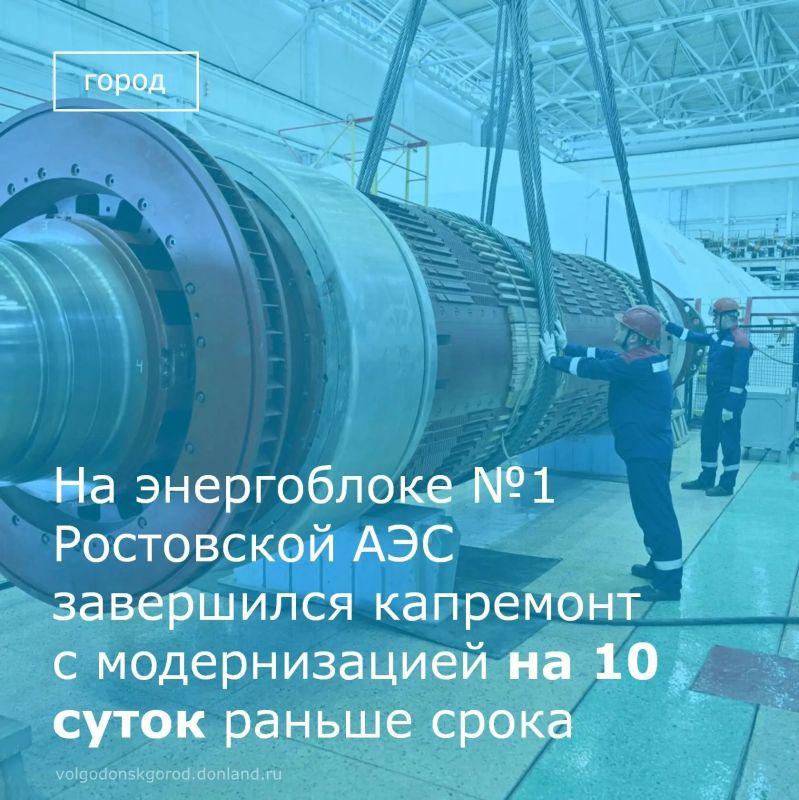

16 июня 2026 года энергоблок №1 Ростовской АЭС включен в сеть после окончания планового капитального ремонта с модернизацией. Ремонт стартовал 21 марта и стал самым продолжительным за 25-летнюю историю блока. Благодаря грамотной организации работы завершены на 10 суток раньше срока.

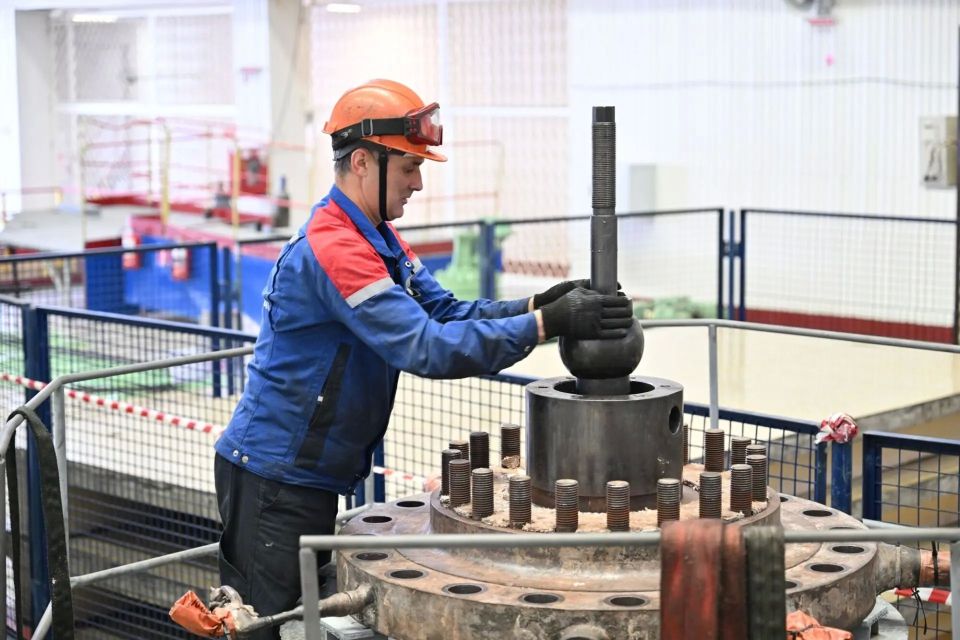

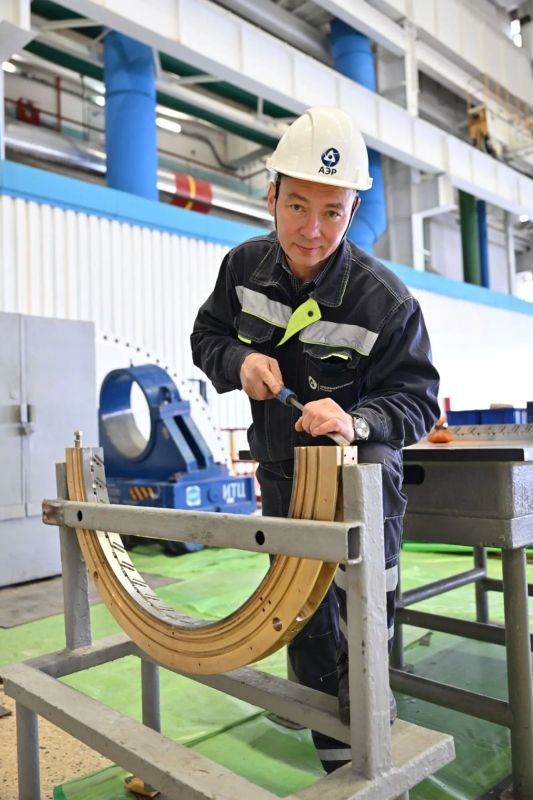

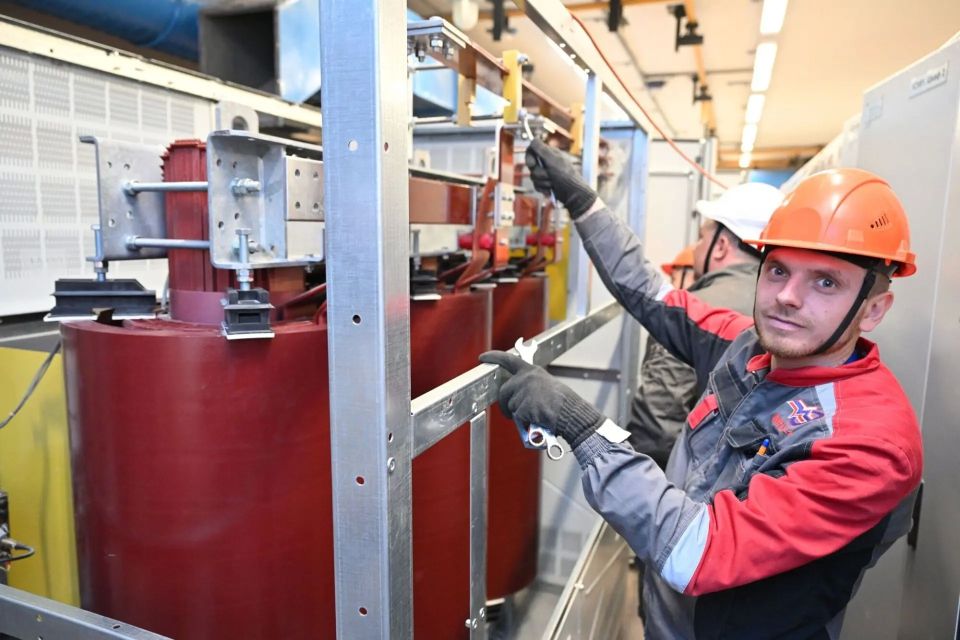

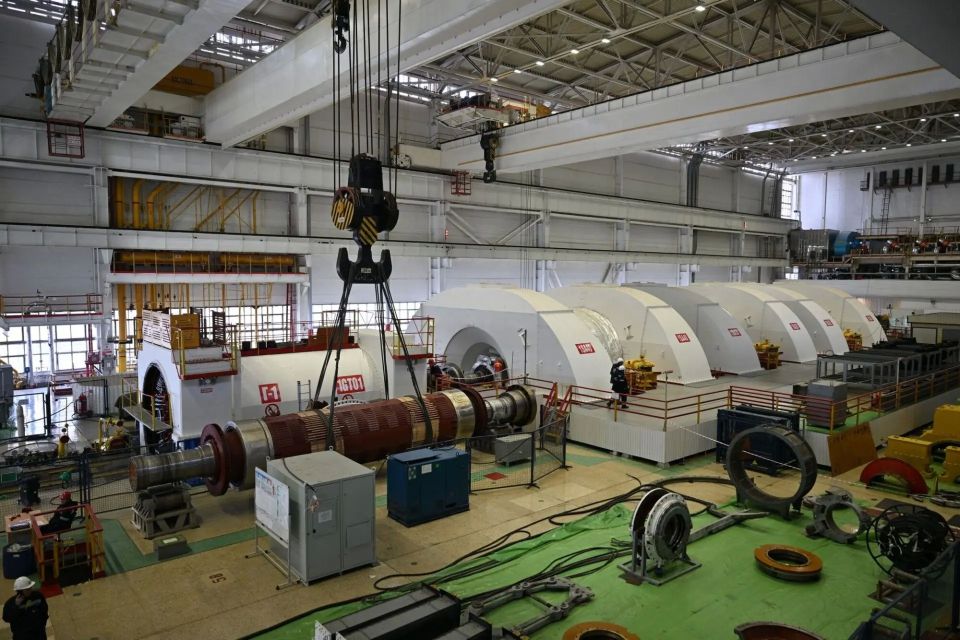

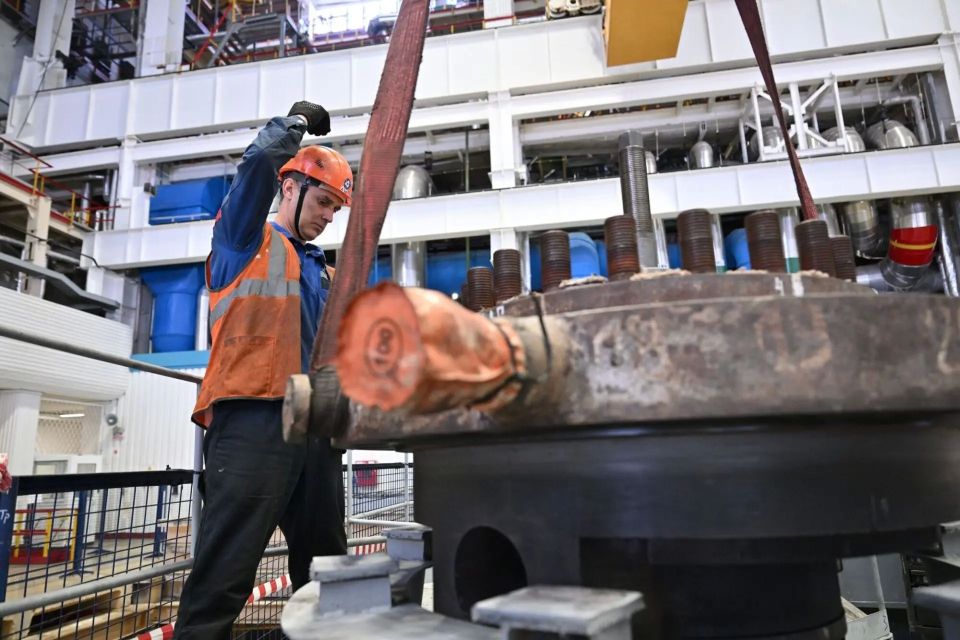

Специалисты провели ремонт реакторной установки с полной выгрузкой топлива, ремонт оборудования всех трех систем безопасности, капитальный ремонт турбины и турбогенератора. В рамках продления срока эксплуатации обновлено оборудование управляющей системы безопасности, заменены водоочистные сетки, модернизированы насосы системы техводы и оборудование системы автономного энергоснабжения.
Директор Ростовской АЭС Андрей Сальников подчеркнул: «Эти мероприятия — ключевой этап на пути к получению лицензии на эксплуатацию после 2031 года».
