В ЦЕНТРЕ ВНИМАНИЯ – работы на объектах теплоснабжения
Знаю все сложности, с которыми столкнулись этой зимой во время отопительного периода, поэтому поэтапно продолжаем делать все, чтобы в домах в холодное время года было тепло, а подача ресурсов проходила стабильно и без сбоев.
Текущая ситуация по объектам:
Котельная (ул. Заводская, 1).

Начаты монтажные работы по установке нового котельного оборудования.
Техническая готовность – более 30%.
Завершение работ планируется до конца мая 2026 года.
Теплосеть на ул. Турубаровых.

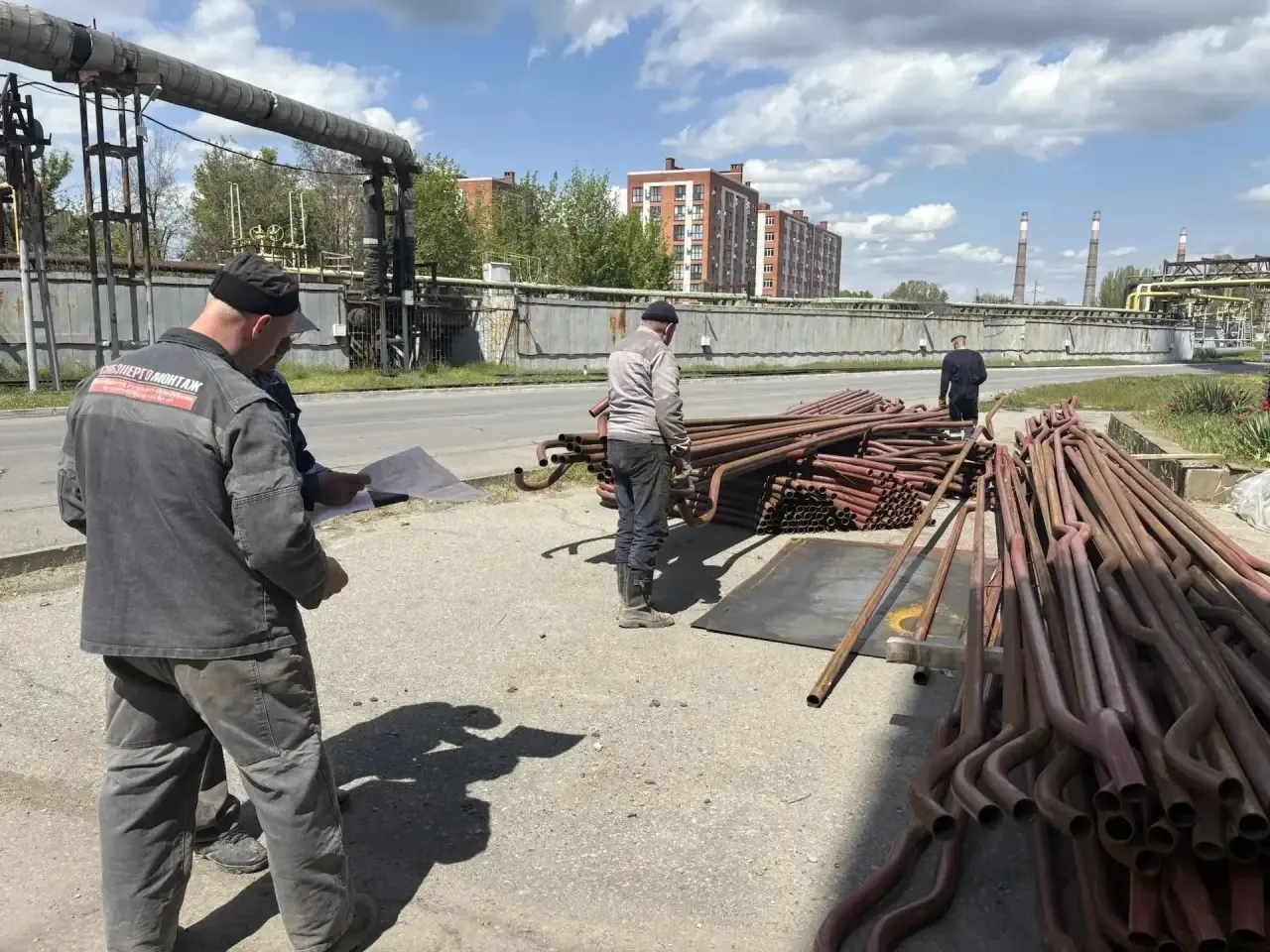

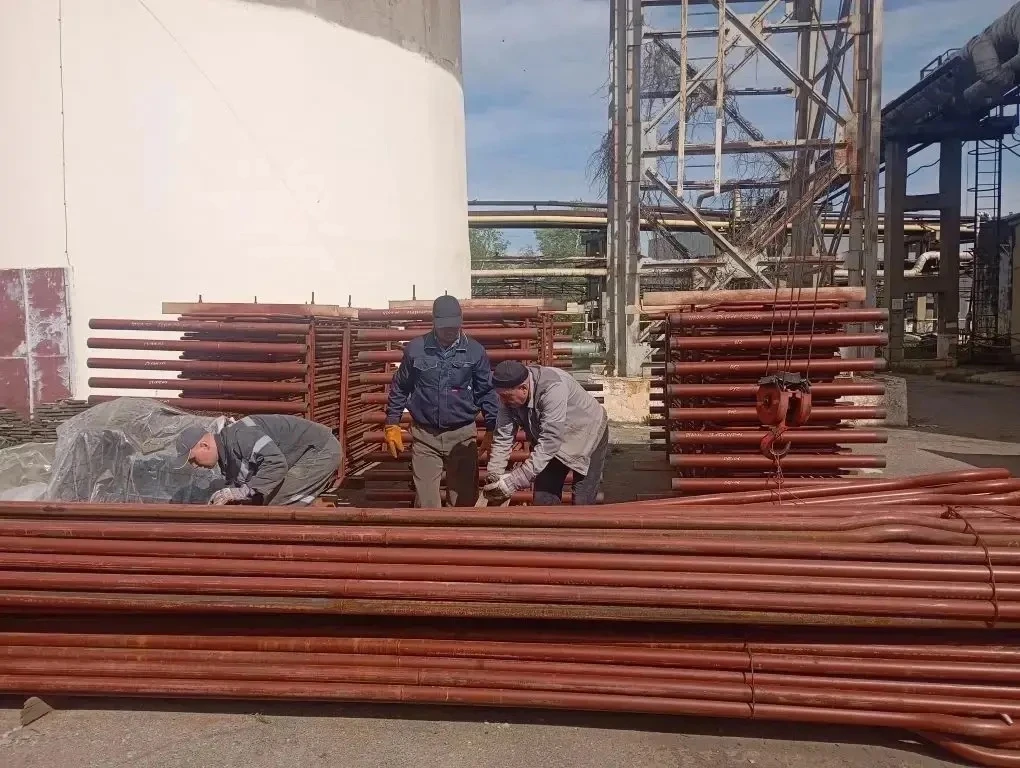

Ведутся работы по очистке и установке лотков в проложенный трубопровод, выполняются обратная засыпка траншеи и трамбовка, проводится благоустройство прилегающей территории.
Техническая готовность – 80%.
Завершение работ планируется до 17 мая 2026 года.
Теплосеть на ул. Желябова.
Выполнены работы по монтажу, переврезке и подключению абонентов.
В настоящее время ведутся работы по теплоизоляции трубопровода.
Техническая готовность – 90%.
Завершение работ планируется до 12 мая 2026 года.
Теплосеть на ул. П. Тольятти.
Ведутся работы по теплоизоляции трубопровода.
Срок завершения - до 1 июня 2026 года.
Еще на 6 аварийных участках теплосетей к работам приступят в ближайшее время.
По условиям заключенных контрактов общий срок завершения работ по всем объектам – до 21 июля 2026 года.
Выполнение ремонтных мероприятий идет согласно графику.
Работы находятся на личном контроле.
